Escopo do projeto

Programa de saída de um datacenter locado (colocation, hospedagem de terceiro ou sala alugada) com prazo definido pelo contrato. Começa pelo diagnóstico (exemplo Diagnóstico de migração), que vira plano de ondas; segue pelo ambiente base (exemplo Ambiente base) e pela conectividade privada; e executa de três a cinco ondas: piloto com sistemas de baixo risco; arquivos e serviços internos; aplicações de apoio; ERP e banco; remanescentes e decisões de desativar ou trocar por SaaS.

Cada onda tem janela, roteiro de aceitação, plano de rollback e critério de desligamento da origem. Sistemas sem dono ou sem uso são candidatos a desativar; sistemas com equivalente SaaS são candidatos a trocar, e essas decisões entram no plano com a mesma formalidade das migrações. Acompanhamento semanal com a diretoria, com um painel de progresso por sistema.

Fecha com o desligamento do último servidor, a devolução do espaço e o relatório final de custo mensal comparado ao contrato encerrado.

Desafio e problemas de hoje

  • Contrato de datacenter ou hospedagem vence em 6 a 18 meses e renovar significa mais anos de custo fixo.
  • Dezenas de sistemas de épocas e fornecedores diferentes, parte sem dono.
  • Migrar tudo de uma vez estoura a janela e a equipe; migrar fora de ordem quebra dependências.
  • Link de dados com o datacenter é caro e dimensionado para o pico antigo.
  • Hardware fora de garantia: qualquer falha vira incidente longo.
  • Diretoria precisa de previsibilidade: data de saída, custo mensal depois e risco por etapa.

O ambiente de partida (perfil típico deste exemplo)

Perfil típico do ambiente de partida deste exemplo
ItemO que costuma existir
ServidoresDe 20 a 80 máquinas virtuais em VMware ou Hyper-V, Windows Server e Linux, em racks locados
BancosDe 3 a 10 instâncias (SQL Server, PostgreSQL, MySQL, Oracle), de dezenas de GB a poucos TB cada
SistemasERP, fiscal, folha, BI, portais, sistemas setoriais de fornecedores, servidor de arquivos, Active Directory, monitoramento
VolumesArquivos de 5 a 30 TB; backups em fita ou disco no mesmo datacenter
ConectividadeLink dedicado entre a sede e o datacenter; IPs e DNS internos espalhados por integrações
RestriçõesData de término do contrato; janelas de parada por sistema; dados pessoais sob LGPD; licenças; fornecedores com prazo próprio para homologar

Perfil típico, com faixas, construído a partir de projetos desse tipo. O inventário real é o primeiro entregável do diagnóstico.

Requisitos

  1. R1Data de saída do datacenter compatível com o contrato, com margem.
  2. R2Ordem de migração por risco e dependência, com piloto antes do crítico.
  3. R3Visibilidade do progresso por sistema para a diretoria.
  4. R4Conectividade privada entre sede, datacenter e AWS durante toda a transição.
  5. R5Servidores, bancos e arquivos migrados com janela curta e dados íntegros.
  6. R6Decisão formal de desativar ou trocar por SaaS para o que fica fora da migração.
  7. R7Desligamento da origem com evidência e custo mensal final comparado ao contrato.

O que desenhamos para cada requisito

Decisão de arquitetura e serviço AWS para cada requisito
RequisitoDecisão de arquiteturaServiço AWS
R1Cronograma reverso a partir da data do contrato, com margem para a última onda e para o desligamentoPlano de ondas (exemplo Diagnóstico de migração)
R2Ondas por dependência e risco; onda 0 piloto com sistemas de baixo risco; ERP e banco só depois de o padrão estar provadoAWS Transform (descoberta e plano de ondas; o espaço de trabalho fica em região suportada, como Norte da Virgínia, com destino da migração em São Paulo)
R3Painel de progresso por sistema e por onda, atualizado semanalmentePainel de progresso por sistema e por onda (AWS Transform, quando aplicável)
R4VPN para a sede e para o datacenter durante as ondas; link dedicado quando o volume de arquivos e a replicação justificaremAWS Site-to-Site VPN, AWS Direct Connect (opção), Amazon VPC
R5Servidores por replicação contínua; bancos por carga inicial e CDC; arquivos por cópia incremental com verificaçãoAWS Transform MGN (antes AWS Application Migration Service), AWS Database Migration Service (DMS), AWS DataSync, Amazon EC2, Amazon RDS, Amazon S3
R6Matriz dos 7 Rs com decisões de desativar (retire) e trocar por SaaS (repurchase) registradas, com dono e dataMetodologia AWS (7 Rs)
R7Checklist de desligamento por servidor (acesso encerrado, tráfego zerado, backup final preservado), termo de desligamento, relatório final de custoAWS Backup, AWS Cost Explorer, AWS Budgets

Arquitetura

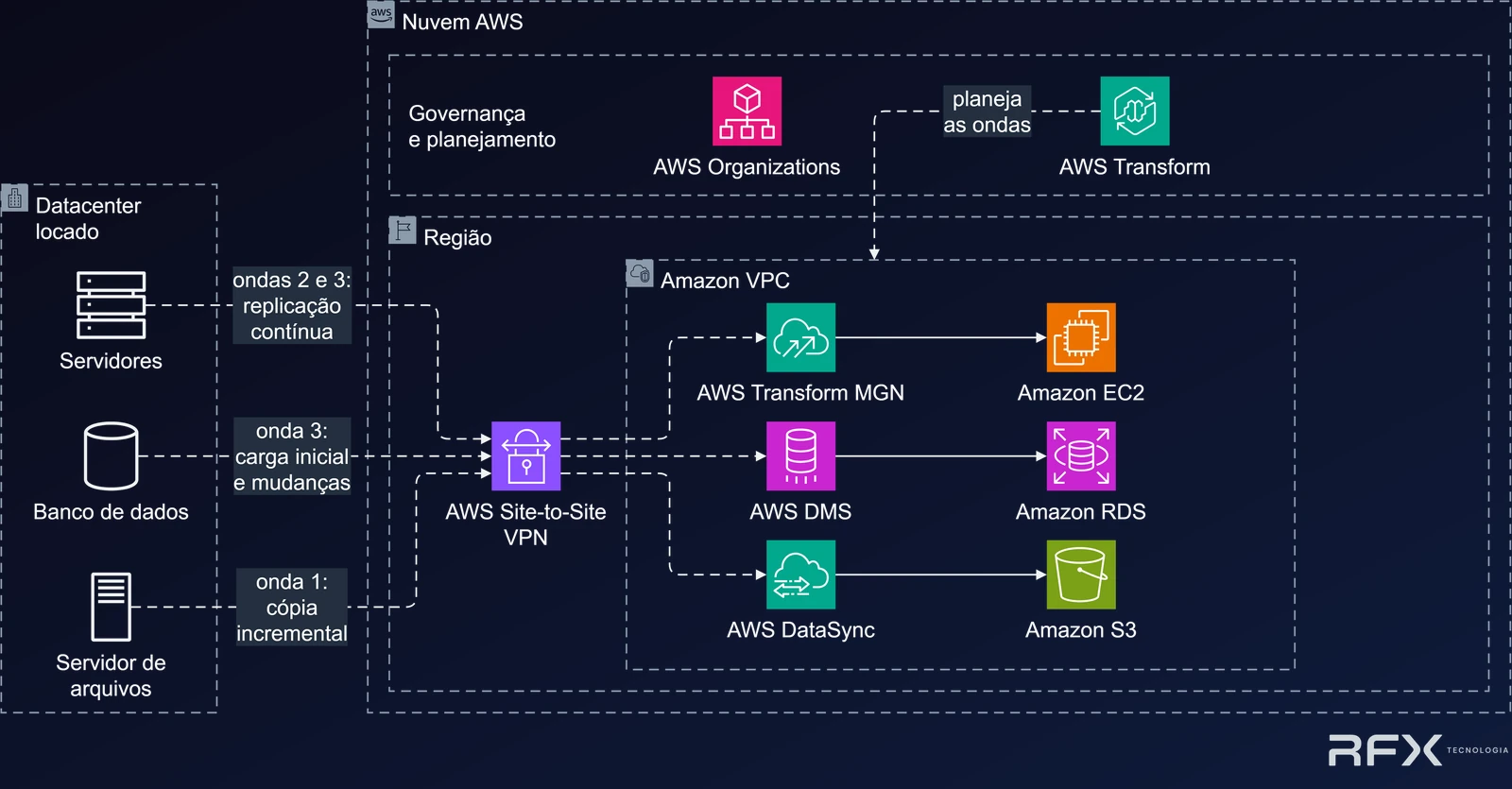

Diagrama de arquitetura de saída de datacenter por ondas: servidores, bancos de dados e servidor de arquivos do datacenter locado conectados por AWS Site-to-Site VPN à AWS, onde o AWS Transform MGN replica servidores para Amazon EC2, o AWS DMS replica bancos para Amazon RDS e o AWS DataSync copia arquivos para Amazon S3, com o AWS Transform no plano de ondas e a AWS Organizations governando as contas.
Datacenter locado à esquerda, com servidores, bancos e servidor de arquivos; conectividade privada por AWS Site-to-Site VPN; na AWS, as três trilhas de migração (AWS Transform MGN para Amazon EC2, AWS DMS para Amazon RDS, AWS DataSync para Amazon S3), com o AWS Transform no plano de ondas, chegando numa organização governada com AWS Organizations. Os rótulos das setas indicam a onda em que cada trilha acontece. Abrir o diagrama em tela cheia
Componentes e fluxos deste diagrama
  • Datacenter locado: Servidores, Banco de dados e Servidor de arquivos.
  • AWS Site-to-Site VPN: conectividade privada entre o datacenter e a Amazon VPC durante as ondas.
  • Ondas 2 e 3: replicação contínua dos servidores, via VPN, para o AWS Transform MGN, que lança as instâncias no Amazon EC2.
  • Onda 3: carga inicial e mudanças do banco, via VPN, pelo AWS Database Migration Service (DMS), com destino Amazon RDS.
  • Onda 1: cópia incremental do servidor de arquivos, via VPN, pelo AWS DataSync, com destino Amazon S3.
  • Governança e planejamento: AWS Organizations e AWS Transform (descoberta, plano de ondas e acompanhamento).

Ganhos: o que medimos no projeto

Indicadores medidos no projeto, como são medidos e o que muda
IndicadorComo medimosO que muda
Aderência ao cronogramaOndas concluídas na data planejada sobre o total; dias de margem restantes até o fim do contratoDe prazo de contrato como ameaça para plano com margem acompanhada semanalmente
Sistemas migrados, desativados ou trocadosContagem por decisão sobre o inventário totalDe "tudo precisa migrar" para carteira enxuta, com decisão registrada por sistema
Janela de parada por sistemaMinutos de parada por virada, por sistemaDe paradas longas e imprevisíveis para viradas curtas e ensaiadas
Incidentes por ondaIncidentes abertos nos primeiros dias após cada onda e tempo de resoluçãoDe risco concentrado numa virada única para risco distribuído e aprendido onda a onda
Custo mensal após a saídaFatura AWS comparada ao contrato de datacenter, link e hardware encerradosDe custo fixo contratado para fatura por recurso, com orçamento e alerta
Evidência de desligamentoServidores da origem desligados com checklist e backup final preservadoDe rack esquecido ligado para desligamento documentado

Indicadores de um projeto típico, medidos no próprio projeto: resultado típico, não garantia.

Escopo e entregáveis por fase

Fases do projeto, o que acontece, entregáveis e duração típica
FaseO que aconteceEntregáveisDuração
1. Diagnóstico e plano de ondasInventário, dependências, 7 Rs, cronograma reverso a partir do contratoDiagnóstico (exemplo Diagnóstico de migração), plano de ondas com datas, matriz de decisõesde 2 a 4 semanas
2. Ambiente base e conectividadeOrganização, acesso, auditoria, rede, backup, orçamento; VPN com a sede e o datacenterAmbiente base (exemplo Ambiente base), túneis ativos, painel de progressode 2 a 3 semanas
3. Onda 0 (piloto)Sistemas de baixo risco; validação do padrão de replicação, teste e viradaPiloto em produção, roteiro de onda ajustadode 1 a 2 semanas
4. Ondas 1 a NArquivos e serviços internos; aplicações de apoio; ERP e banco; remanescentes. Cada onda com replicação, testes, virada e operação assistidaAta de virada por onda, sistemas em produção na AWS, desativações registradasde 6 a 14 semanas
5. Desligamento e encerramentoChecklist de desligamento por servidor, backup final, devolução do espaço, relatório final, transferência para o timeTermo de desligamento, relatório de custo final, documentação do ambientede 2 a 3 semanas

Durações típicas, em faixa. O plano do projeto fixa as datas reais.

Algo a mais: um exemplo de plano de ondas

Exemplo ilustrativo de ondas, construído a partir de projetos desse tipo.

Exemplo ilustrativo de plano de ondas: onda e o que entra em cada uma
OndaO que entra
Onda 0, pilotoIntranet, monitoramento, um sistema interno de baixo uso
Onda 1Servidor de arquivos e Active Directory (com extensão do domínio para a AWS), serviços de apoio
Onda 2Portais e aplicações de apoio, com seus bancos
Onda 3ERP e banco principal (casos ERP e servidores com AWS MGN e Banco de dados com AWS DMS), em fim de semana acordado
Onda 4Remanescentes, desativações e trocas por SaaS, desligamento

A ordem real sai do mapa de dependências; o que fica igual é o princípio: provar o padrão no que tem menos risco antes de tocar no que sustenta o negócio.

Perguntas frequentes deste exemplo

Depende do inventário e das janelas. O cronograma reverso mostra se o prazo cabe e com que margem; quando aperta, a recomendação é negociar a extensão de parte do espaço, em vez de acelerar a onda do ERP.

Para a maioria dos ambientes com dezenas de sistemas, a forma segura é por ondas. Elas distribuem risco e permitem aprender no piloto antes do crítico.

Entram na matriz como candidatos a desativar, com dono e data. Preservamos um backup final antes de desligar.

A VPN entre sede, datacenter e AWS fica ativa durante as ondas; o link dedicado antigo é desligado no encerramento, junto com o contrato.

O programa prevê operação assistida em cada onda e transferência de conhecimento; a RFX pode manter a operação gerenciada depois, se contratada.

Serviços AWS deste exemplo

  • AWS Transform
  • AWS Transform MGN (antes AWS Application Migration Service)
  • AWS Database Migration Service (DMS)
  • AWS DataSync
  • Amazon EC2
  • Amazon RDS
  • Amazon S3
  • AWS Backup
  • AWS Organizations
  • IAM Identity Center
  • AWS CloudTrail
  • Amazon GuardDuty
  • Amazon VPC
  • AWS Site-to-Site VPN
  • Amazon CloudWatch
  • AWS Budgets
  • AWS Cost Explorer
  • Amazon FSx for Windows File Server (opcional)
  • AWS Direct Connect (opcional)
